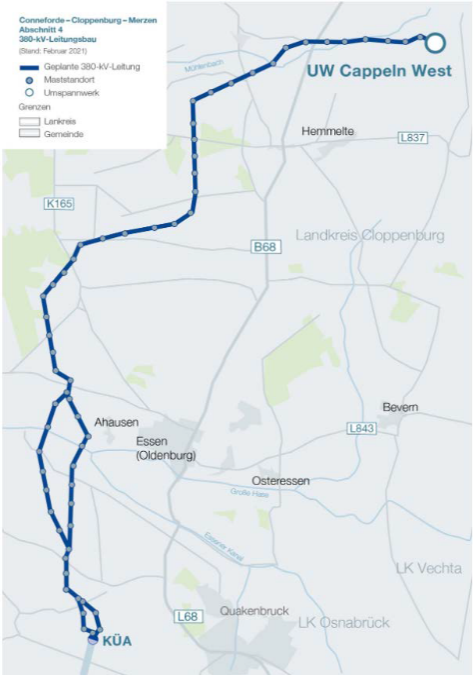

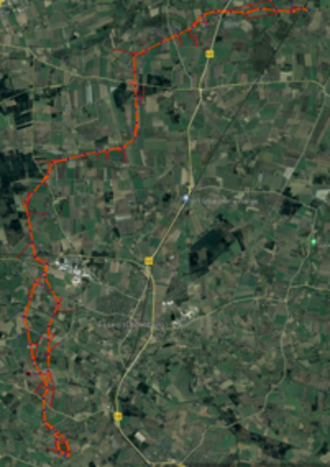

TenneT – 380-kV Neubau - CCM – PFA 4
Am 06.12.2023 schlossen wir erfolgreich die Planungsphase unseres Projektes ab. Alle erforderlichen Unterlagen wurden gemäß der präzisen Leistungsbeschreibung eingereicht und somit ein weiterer Meilenstein auf unserem Weg geschaffen. Der Bau der 380-kV-Leitung zwischen Conneforde und Merzen befindet sich im Bau. Für den Neubau der 49 Masten auf einer Trassenlänge von 19 km sind ca. 2 Jahre geplant. Aktuell finden die letzten Fundamentarbeiten, Mastvormontage- und Stockarbeiten statt. Die Seilzugarbeiten werden im Herbst 2025 starten.
Projektkennzahlen
ProjektbereichFreileitung DE
Projektstart
10.2022
Projektende
10.2026
Auftraggeber
TenneT TSO GmbH
Kennzahlen
-49Stk. 380-kV-Neubaumaste
-Trasslänge von 19km
-Gründungen mit 196 Pfähle
-Mastmontage mit 3700to.
-Leichter Wegebau mit 5000m
-Schwerer Wegebau mit 160.000m²
-Arbeitsflächen mit 130.000m²
